南网储能广东茂名电白抽水蓄能电站第三方试验台水泵水轮机模型验收试验顺利完成

发布时间:2025-05-13 人气: 来源:<a href="http://mp.weixin.qq.com/s?__biz=Mzg2MTg2MDYwMg==&mid=2247523426&idx=1&sn=7c074e55f4f3a6e7c7d68fee02388c10&chksm=ce127bf7f965f2e1027766c064398e2

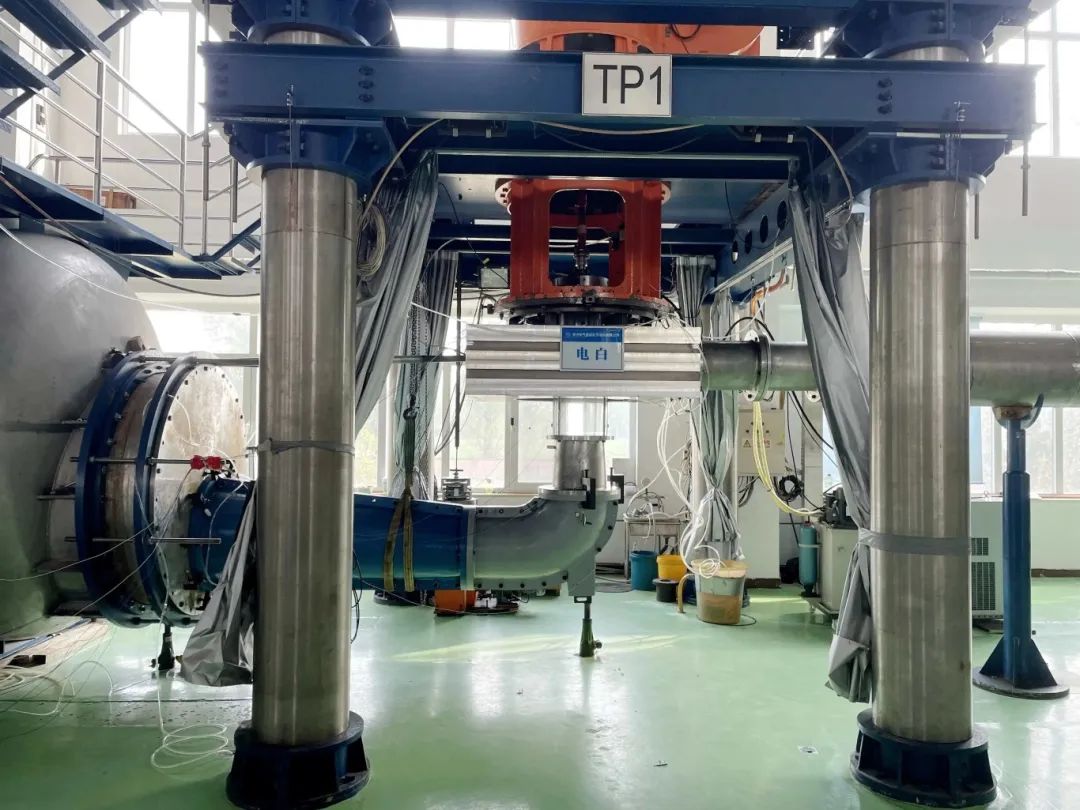

近日,广东茂名电白抽水蓄能电站机组水泵水轮机模型第三方验收试验在中国水利水电科学研究院水力机械实验室顺利完成并通过验收。

茂名电白抽水蓄能电站是国家能源局《抽水蓄能中长期发展规划(2021-2035年)》“十四五”重点实施项目、《广东省能源发展十四五规划》重点建设项目,共装机4台300MW单机容量抽水蓄能机组。


电白抽蓄机组属于典型的400m水头段、单机300MW、428.6r/min抽蓄机型,水头变幅和比转速适中。电白机组发电额定净水头430.0m,仅比同单机容量的肇庆机组低6m。尽管电白存在输水系统较长等特点,但两电站的水力设计条件较为相似,且均为东方电机公司负责设计开发。肇庆定速和变速机组水力开发的成功为电白水泵水轮机水力开发提供了有利的条件。

电白机组水力开发转轮叶片和导叶配比采用9+22搭配方案。2025年3月初完成了厂内初步模型试验。

本次第三方模型验收由南网储能建管公司、广东水电院和特邀行业专家代表组成的验收组按照合同技术规范书及IEC规范要求完成。验收试验结果与初步试验结果基本吻合,其中水泵水轮机加权平均效率、水泵平均流量、S区裕度、驼峰区裕度、空化性能等能量指标和运行稳定性指标满足合同要求,整体性能指标优良,实现了水力开发的目标。

电白抽水蓄能电站机组水泵水轮机模型第三方验收完成,距今年2月主机合同签订仅仅两个月,是南网储能公司最快完成模型验收的电站。第三方验收试验的通过标志着机组水力开发关键阶段已经完成,机组的结构形式和设计参数基础将由此确定,下一步将进入机组水轮机和发电机的结构设计阶段,为电白项目的机电工作按期推进奠定了坚实的基础。


茂名电白抽水蓄能电站的建设,对于进一步提升广东西区电网调节能力和故障紧急支援能力,促进粤西海上风电等新能源的消纳,对确保电网安全稳定运行、构建新型电力系统,助力国家双碳战略目标的实现具有重大意义。

资讯来源:<a href="http://mp.weixin.qq.com/s?__biz=Mzg2MTg2MDYwMg==&mid=2247523426&idx=1&sn=7c074e55f4f3a6e7c7d68fee02388c10&chksm=ce127bf7f965f2e1027766c064398e2

免责声明: 本站内容转载自合作媒体、机构或其他网站的信息,转载此文仅出于传递更多信息的目的,但这并不意味着赞同其观点或证实其内容的真实性。本站所有信息仅供参考,不做交易和服务的根据。本站内容如有侵权或其它问题请及时告之,本网将及时修改或删除。凡以任何方式登录本网站或直接、间接使用本网站资料者,视为自愿接受本网站声明的约束。

上一篇:南网储能肇庆浪江抽水蓄能电站定速和变速机组及辅助设备项目第三
下一篇:暂无
