新疆哈密抽蓄电站钻孔与灌浆项目多措并举按下施工“加速键”

发布时间:2025-05-23 人气: 来源:<a href="http://www.zsyj.com/col/col6393/art/2025/art_f8274986f4254ccdb6ee53feca55aace.html" target="_blank">水电一局</a>

近日,为确保新疆哈密抽水蓄能电站钻探灌浆项目拦河坝趾板固结、帷幕加快施工进度,五公司项目团队通过高效资源调配、创新管理机制、强化后勤保障等多项举措,全力冲刺年度施工目标,为区域水利枢纽工程整体推进提供有力支撑。

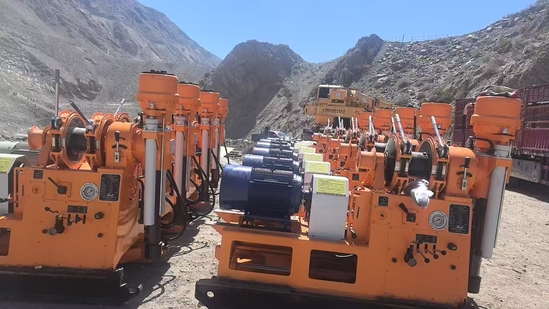

为高质量完成拦河坝趾板29251米帷幕灌浆及3278米固结钻孔灌浆任务,项目部第一时间启动设备、人员调配工作。5月10日设备需求计划上报后,经公司、五公司与项目团队高效联动,仅4天,12台钻机火速进场;5月17日,6台灌浆泵紧随其后完成部署,较常规周期大幅缩短。目前,现场设备及人员已全面就位,预计5月25日前一线施工人员全部到岗,为施工连续性提供坚实保障。

为确保工程高效推进,项目部成立专项督导组,着力打通“设备-材料-资金”绿色通道。通过设立现场配件库,提前储备钻头、泵阀等易耗品,避免因物资短缺延误工期。同步组建专业维修团队,实现设备故障“即报即修”,最大限度减少停机时间。

同时,为进一步激发一线活力,项目部创新推行“节点奖”激励机制,对超额完成月度灌浆任务的班组实施个人直接奖励,营造“比学赶超”的竞赛氛围。同时,通过每日进度跟踪、周例会协调、月度目标考核等动态管理措施,确保施工计划精准落实。目前,现场已形成全员抢工期、保节点的攻坚态势。

作为区域重点水利枢纽工程的关键环节,哈密钻探灌浆项目涵盖拦河坝趾板帷幕、固结灌浆及左右岸灌浆平洞等复杂施工内容。项目建成后,将显著提升当地水资源调控与防洪能力,助力区域经济可持续发展。项目团队将以科学管理、精细施工为依托,确保年度任务高质量完成,为打造精品工程、服务地方发展交出一份满意答卷。


资讯来源:<a href="http://www.zsyj.com/col/col6393/art/2025/art_f8274986f4254ccdb6ee53feca55aace.html" target="_blank">水电一局</a>
