南网储能广东梅州抽水蓄能电站二期首台机组CP工况启动成功

发布时间:2025-05-27 人气: 来源:<a href="http://mp.weixin.qq.com/s?__biz=Mzg2MTg2MDYwMg==&mid=2247523837&idx=3&sn=034d6ea707ea577f96e900272b70d4e4&chksm=ce127a68f965f37e0017773ba945800

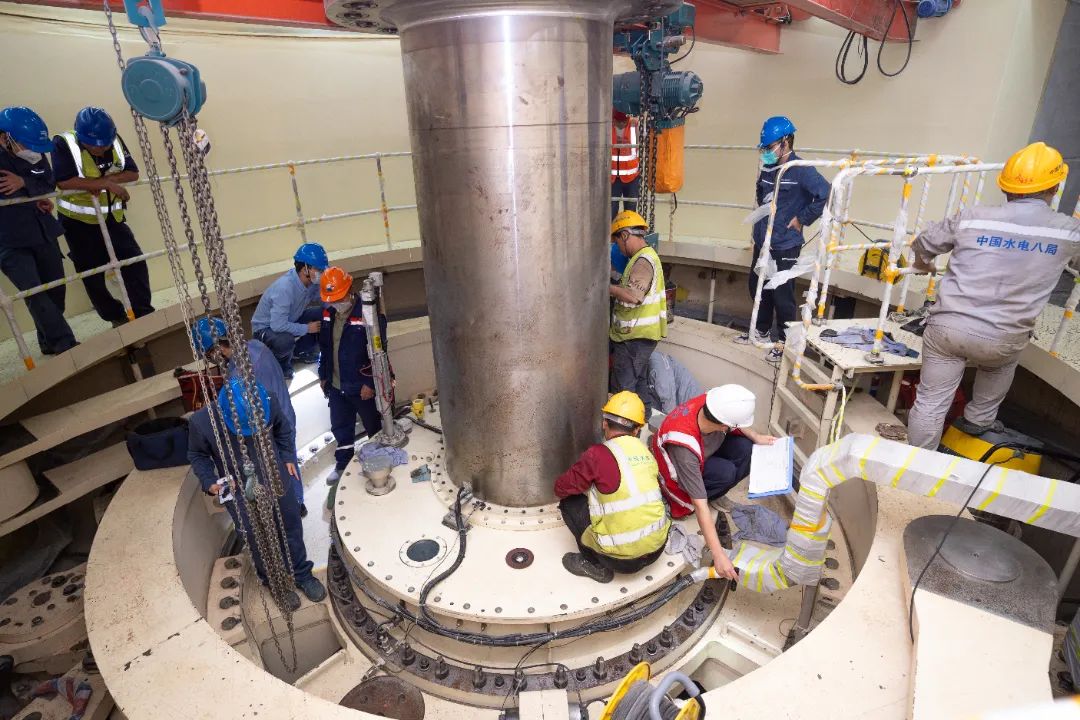

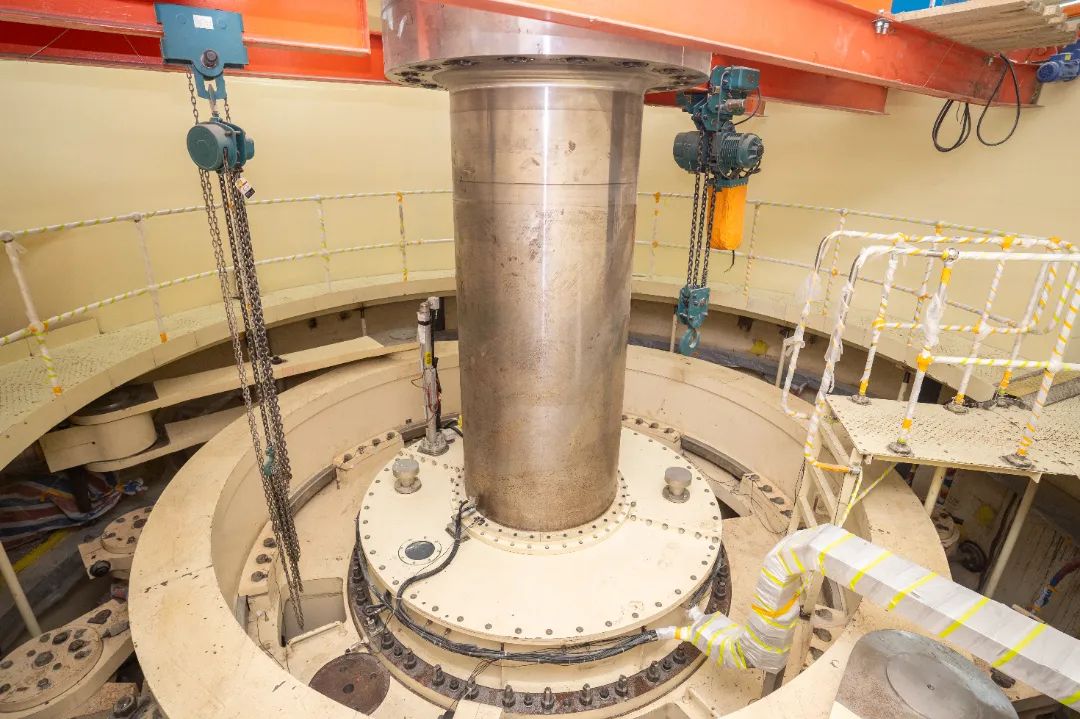

5月21日 ,南网储能梅州抽水蓄能电站二期首台机组首次成功以变频启动装置(SFC)拖动抽水调相(CP)工况启动,标志着梅蓄二期首台机组正式开启了机组的动态调试工作,进入了机组安装调试的新阶段。

抽水蓄能电站以其快速响应和高效储能的特性,是电力系统“稳定器”和“调节器”。近年来,受限于上游蓄水不足、输水系统形成条件影响等情况,越来越多电站采用首台机组首次CP工况启动。2021年10月,梅蓄一期首台机组率先成功验证了该方式的可靠性。

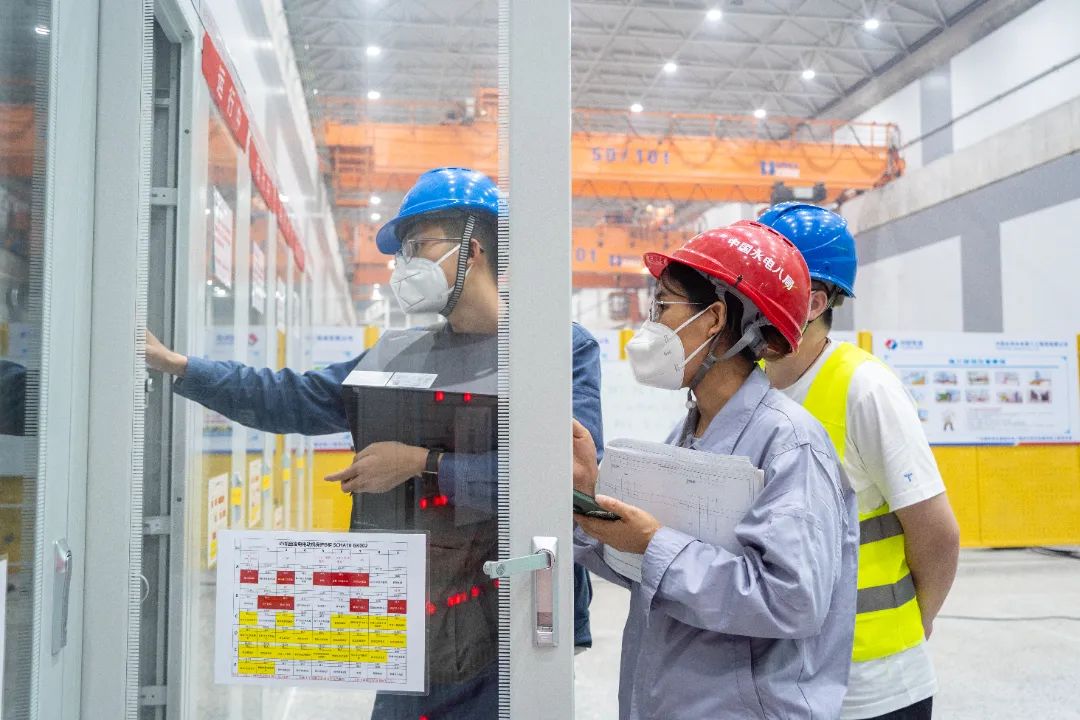

为确保首次启动成功,梅蓄电站以业主项目部为核心联合设计、监理、厂家、施工单位成立了精干调试团队。调试团队集多年经验不断优化调试流程,解决技术难题。如利用公用备用水源解决了球阀无水调试、主轴密封供水问题;通过修改程序完成SFC输入变压器接线反向等问题。

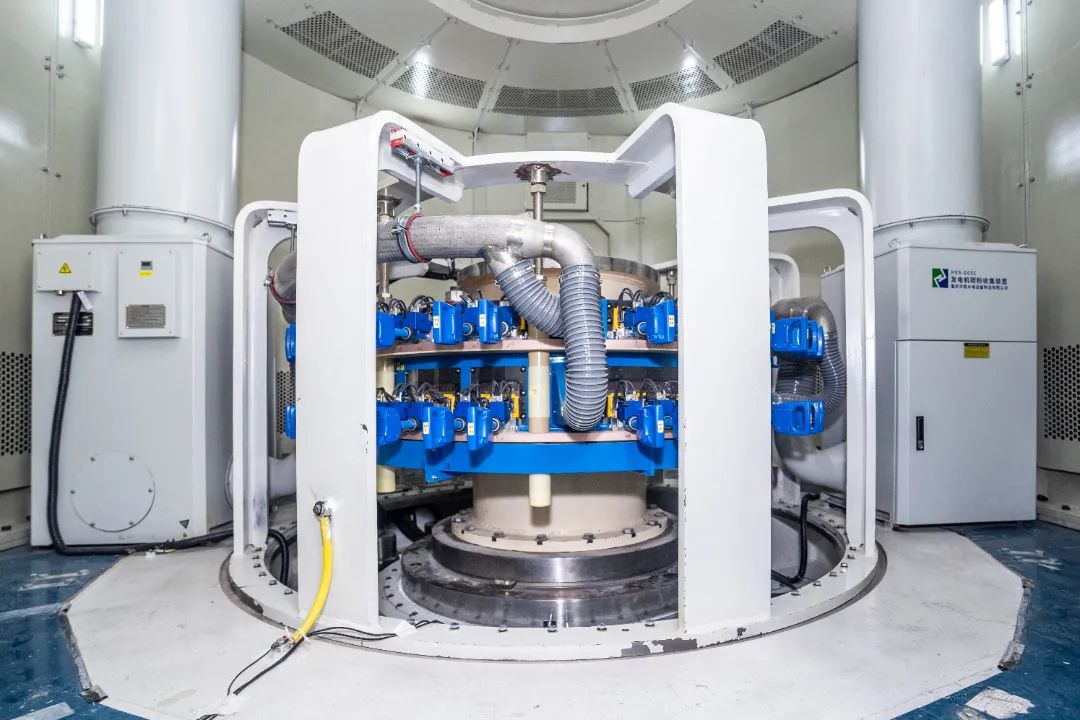

CP工况首次启动试验的成功验证了SFC、励磁、监控及保护系统的协同可靠性,优化了动态平衡、转速测量、低频闭锁功能及机组转向。试验还包括事故停机流程验证、转速测量测试及调相压水系统监测,保障了后续调试工作的顺利开展。

梅州抽水蓄能电站二期总装机容量1200MW,概算总投资约46.6亿元。梅蓄二期调试团队通过流程优化,采用CP工况启动,可在引水系统充水前提前完成动平衡等试验,缩短了调试周期,显著提升调试效率,具有广泛推广价值。

梅蓄电站负责人表示,梅蓄项目在建设中不断攻克技术难关、缩短调试工期,电站二期首台机组首次CP工况启动为行业树立了标杆,电站投入运行后将为清洁能源发展注入新的动能。”这一模式为后续抽水蓄能电站建设积累了经验,将进一步助力新型电力系统智能化、绿色化发展。

资讯来源:<a href="http://mp.weixin.qq.com/s?__biz=Mzg2MTg2MDYwMg==&mid=2247523837&idx=3&sn=034d6ea707ea577f96e900272b70d4e4&chksm=ce127a68f965f37e0017773ba945800

免责声明: 本站内容转载自合作媒体、机构或其他网站的信息,转载此文仅出于传递更多信息的目的,但这并不意味着赞同其观点或证实其内容的真实性。本站所有信息仅供参考,不做交易和服务的根据。本站内容如有侵权或其它问题请及时告之,本网将及时修改或删除。凡以任何方式登录本网站或直接、间接使用本网站资料者,视为自愿接受本网站声明的约束。

上一篇:国家能源集团青海公司储能电站装机容量突破3000兆瓦时
下一篇:暂无
