6月20日,随着最后一层堆石料碾压完毕,安徽桐城抽水蓄能电站上水库主坝全线填筑至设计坝顶高程,为后续大坝面板混凝土浇筑工作的顺利启动奠定了坚实基础。

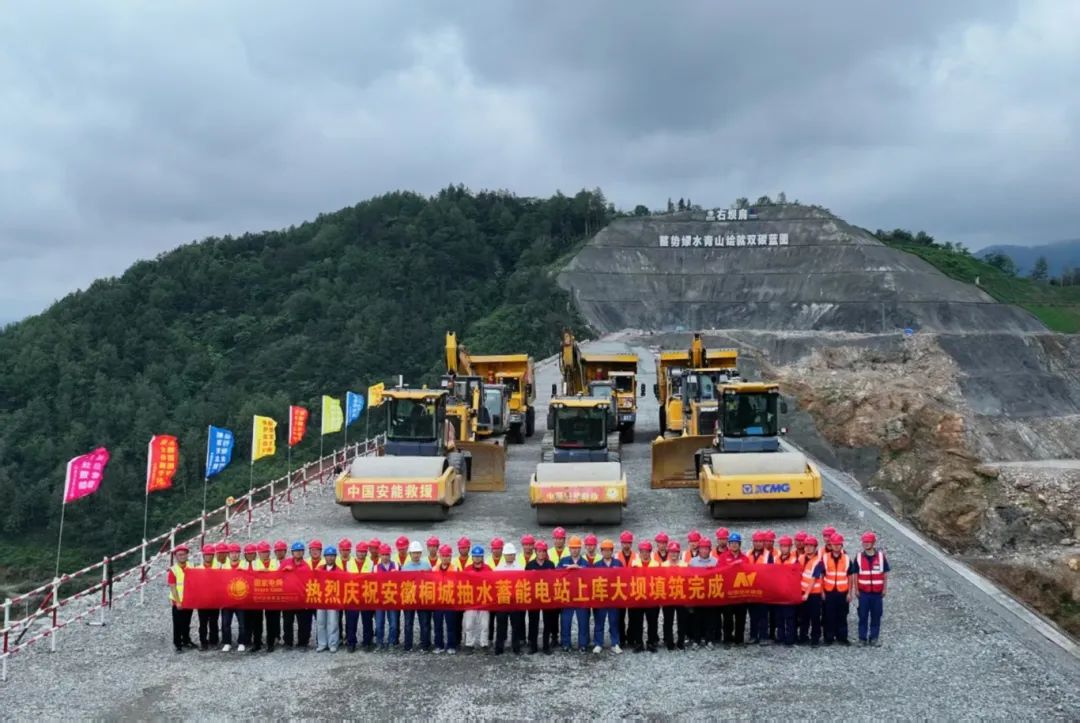

填筑到顶仪式

安徽桐城抽水蓄能电站工程是国家“十四五”规划中的能源建设重点项目。该电站总装机容量高达1280兆瓦,主要由上水库、下水库、输水系统、地下厂房及地面开关站等部分构成,属于一等大(1)型工程。其设计年发电量为21.44亿千瓦时。电站的筹建期Q1标及水库工程C1标项目均由中国安能三局重庆公司负责承建,并于2021年5月20日正式启动建设。待全部机组投产后,每年可节约标准煤11.6万吨,减少二氧化碳排放30万吨,这将显著优化安徽省电网的电源结构,有效缓解电网调峰压力,为国家早日实现“双碳”目标作出重要贡献。

上水库坐落在西、南、北三面环山的库盆内,大坝位于东侧。本次填筑完成的堆石坝坝顶高程达545.00米,顶宽10米,顶长557.00米,最大坝高109.5米,总填筑量588.77万立方米。工程自2023年12月30日启动填筑,历时547天圆满完成。

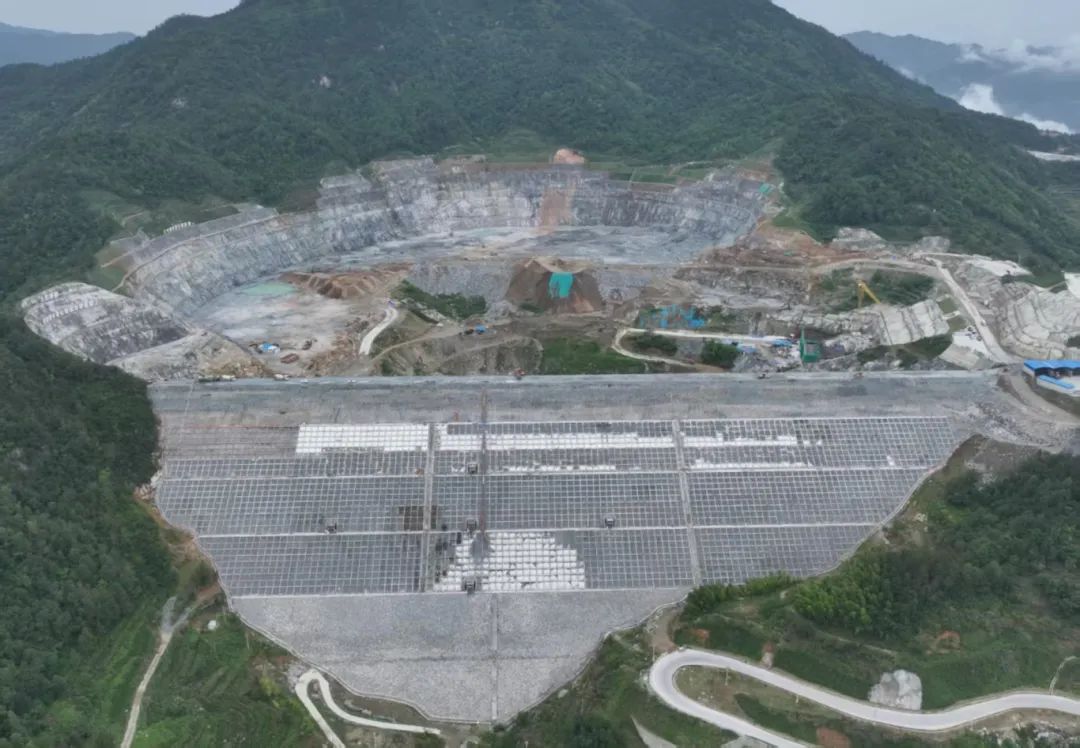

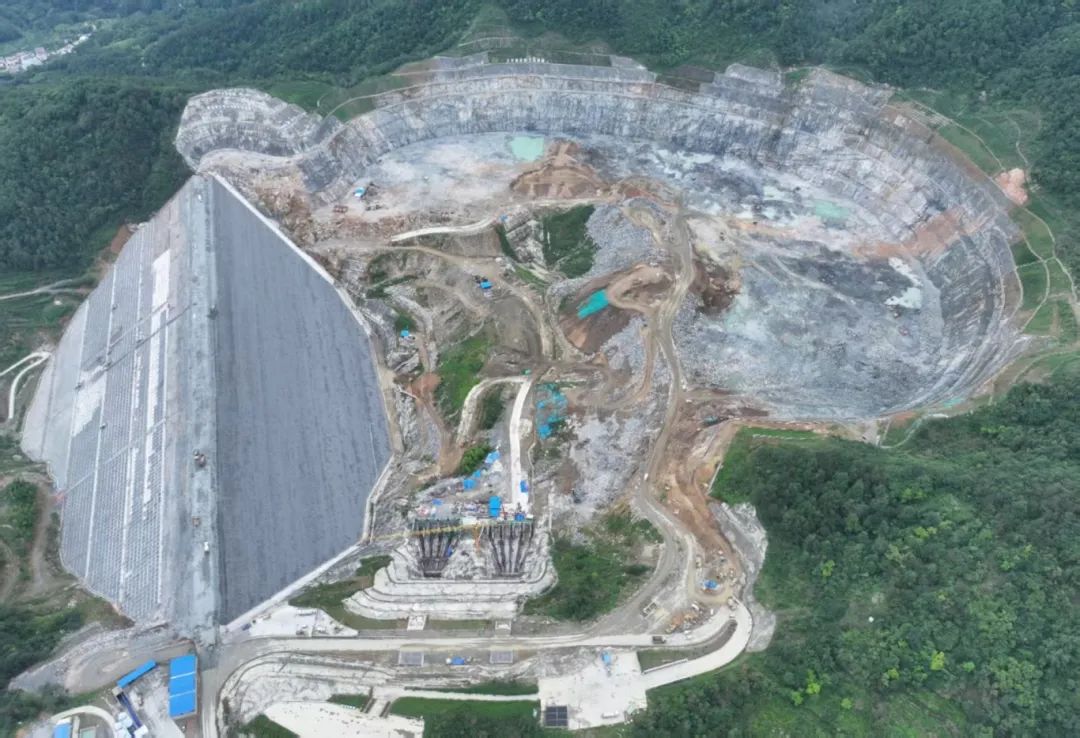

C1上库大坝和库盆

今年以来,面对施工挑战与节点目标,桐城项目部党支部以工程局劳动竞赛为抓手,推动党建与生产深度融合。项目部精细施工部署,倒排工期,狠抓落实。联合业主、设计、监理等开展“党建+”活动,成立大坝填筑攻坚小组,建立日碰头、周例会机制,高效解决现场问题。根据施工进度,为确保资源充足,项目部动态优化设备、人员、技术配置,在安全质量受控前提下全力推进进度。项目部党支部实施“党员包保责任制”,划分责任区,成立青年突击队,克服场地受限、恶劣天气(大雾、低温、雨雪)等困难,解决挖填动态平衡难题,严格把控填筑程序、方法与工艺,精准进行坝体分区及体型测量。同时,项目部以“党建+技术创新”模式,成立党员技术攻关小组,引入智能碾压监控系统,实现对堆石坝施工质量的实时、高精度、自动化监控,为行业智能化施工树立标杆。

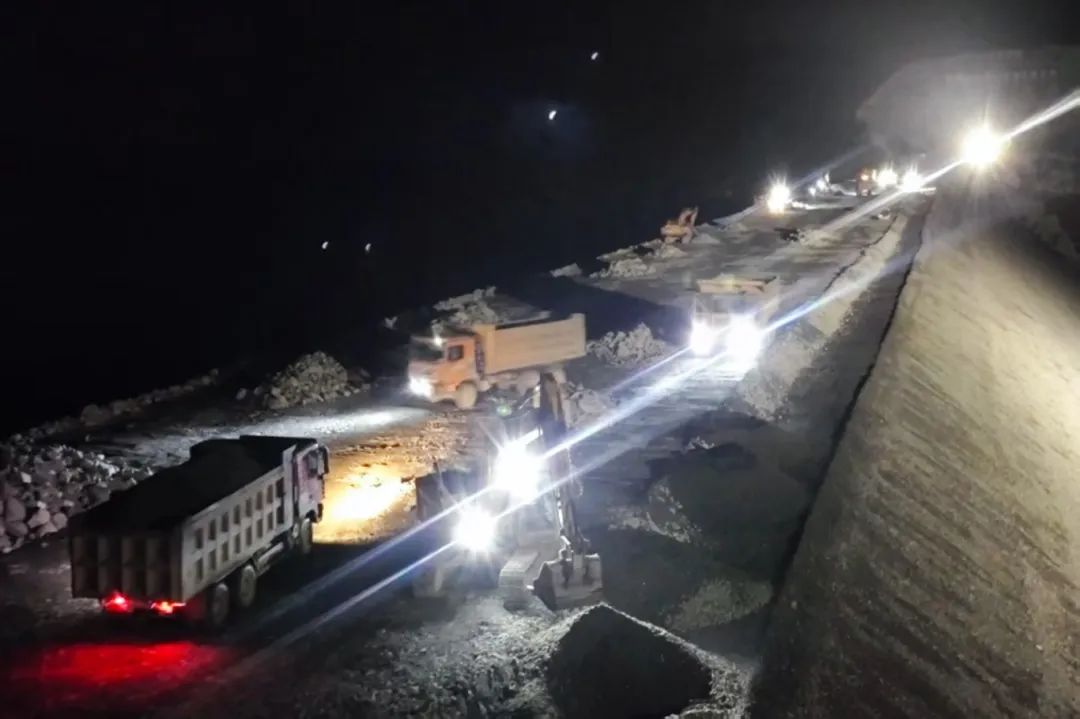

夜班填筑

踔厉奋发、勇毅前行!继下水库面板浇筑完成后,上库大坝填筑至顶标志着两大关键节点目标均已提前实现。桐城项目部将乘势而上,严格把控质量、安全与履约,全力推进上库面板混凝土施工及下库下闸蓄水目标。项目团队将继续以扎实作风,致力将桐城电站打造为优质、精品、环保、标杆工程,力争早日实现其经济、社会与生态综合效益,为国家“双碳”战略贡献更大力量。


资讯来源:<a href="http://mp.weixin.qq.com/s?__biz=MzI3NzUyNDU0MA==&mid=2247568921&idx=1&sn=3855dd57def56fe480a7b9d4d72e1ac3&chksm=eb67774adc10fe5c6f72e37ae4755d5

免责声明: 本站内容转载自合作媒体、机构或其他网站的信息,转载此文仅出于传递更多信息的目的,但这并不意味着赞同其观点或证实其内容的真实性。本站所有信息仅供参考,不做交易和服务的根据。本站内容如有侵权或其它问题请及时告之,本网将及时修改或删除。凡以任何方式登录本网站或直接、间接使用本网站资料者,视为自愿接受本网站声明的约束。

上一篇:江苏常州市新北区100MW/200MWh新型独立储能电站项目
下一篇:暂无
