松阳抽蓄电站1#引水系统完成双重点节点目标

发布时间:2025-06-24 人气: 来源:<a href="http://mp.weixin.qq.com/s?__biz=MzI1NTU5OTk4Mw==&mid=2247530601&idx=1&sn=52b10b7896753746b5b2f10fc999bb01&chksm=ea314c69dd46c57f03798571989105d

6月22日,浙江松阳抽水蓄能电站1#引水竖井导井顺利贯通,同日,1#引水调压井滑模衬砌施工完成。

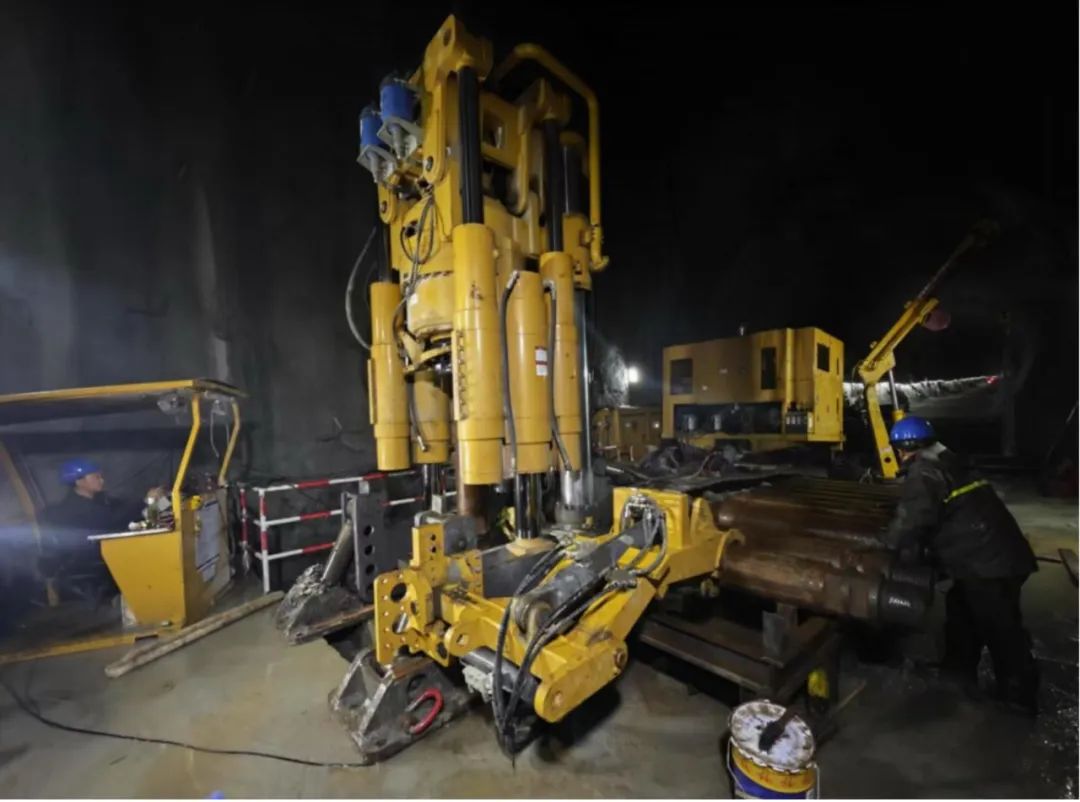

浙江松阳电站引水竖井为1级竖井,长537m,为国内抽蓄最深竖井,采用导井溜渣,竖向掘进机扩挖成井创新工法。1#引水竖井导井,直径1.6m,历时26天顺利成井,日均进尺20m,单日最大进尺32m,平均偏斜控制在1‰以内。

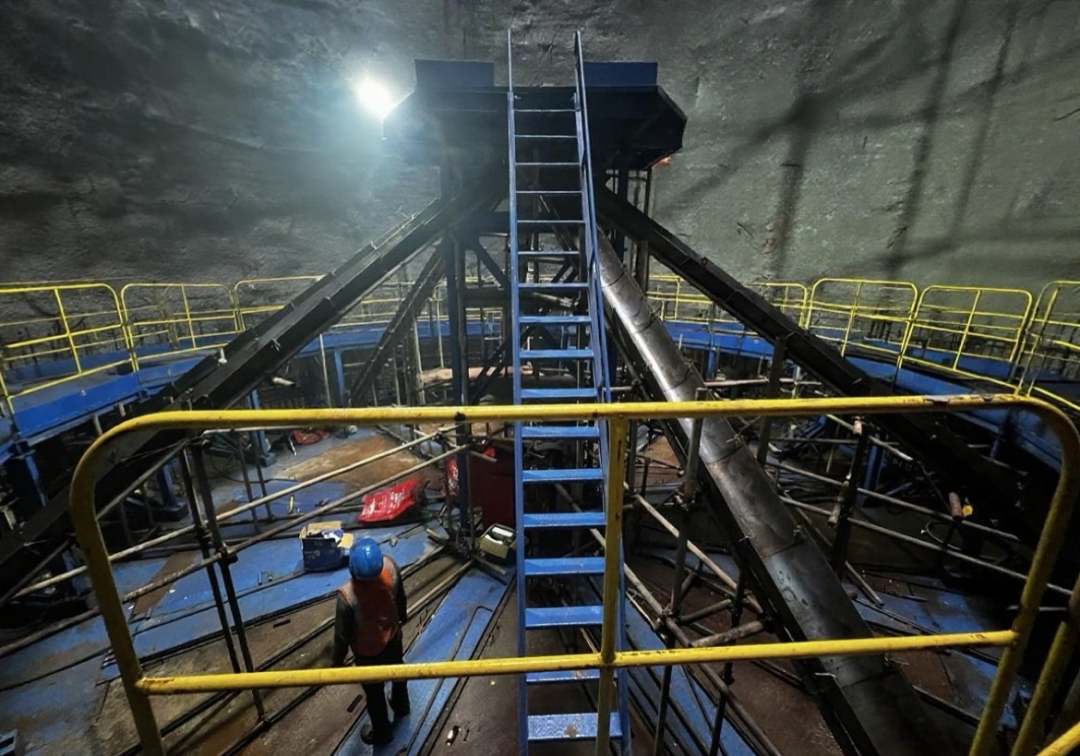

电站1#引水调压井长97m,开挖直径15.6m,历时17天高质量完成滑模衬砌施工,混凝土内实外光、体型优良。

施工工程中,三峡建工所属浙江松阳抽蓄公司坚持“安”字当头,“精”字引领。组织开展超前地质预报分析,精准化设备设计选型,精细化施工工艺及设备参数控制,选用高精度反井钻机,研用安全高效滑模台车,成功应对岩石硬度高、局部节理发育、地下渗水大等难题,安全、高效实现节点目标,为后续超深竖井掘进机全断面扩挖创造良好条件,也为抽蓄电站超深竖井智能建造奠定坚实基础。
