重大进展!天启鸿源-绥阳启源储能贵州300MW/600MWh构网型项目三大件集齐,具备开工条件

发布时间:2025-07-23 人气: 来源:<a href="http://mp.weixin.qq.com/s?__biz=MzkzMjQwMDMzMQ==&mid=2247484274&idx=1&sn=aa9bebea6dbeb079fc282f3af04f896b&chksm=c25d1ed6f52a97c056bd3b70e45b160

贵州电网接入批复的落地,标志着绥阳启源储能项目正式箭在弦上。天启鸿源将集中优势资源,全力推进工程建设,确保2026年如期并网,打造构网型储能应用的贵州样板,为能源绿色低碳转型注入强劲动力!

核心进展

天启鸿源旗下绥阳启源储能科技有限公司投资建设的300MW/600MWh构网型新型独立储能电站项目,正式获得贵州电网有限责任公司新能源服务中心下发的接入系统设计报告评审意见(黔电网研新能源〔2025〕90号)。

至此,项目已完成备案、用地、电网接入三大核心前置要件,全面开工建设条件已全部具备。

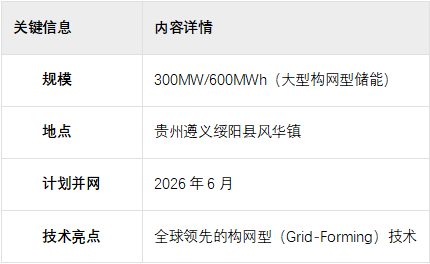

项目速览

电网接入方案关键批复

贵州电网已明确项目接入系统的核心细节,为后续建设指明方向:

路径规划:新建220kV启源储能升压站→35kV集电线接入储能电站→新建1回220kV线路接入500kV诗乡变(约0.15km电缆)→诗乡变扩建1个220kV间隔。

设备配置:本期一次建成升压站主变(300MVA)、SVG无功补偿(2×30MVar)。

性能要求:储能系统需具备四象限功率控制、AGC(自动发电控制)、AVC(自动电压控制)功能,功率因数调节范围±0.95。

电网规范:严格满足保护、自动化、计量(含主关口高可靠配置)、网络安全等级保护测评、通信等全维度技术标准。

里程碑意义

三大件集齐:备案、土地、电网接入三大核心障碍全部扫清,项目正式进入建设倒计时!

开工即冲刺:技术路径获权威批复,设计、采购、施工环节可无缝衔接,为2026年6月并网奠定坚实基础。

行业标杆:作为贵州省重点大型构网型储能项目,建成后将成为区域电网的稳定器,大幅提升新能源消纳能力,助力新型电力系统转型!


资讯来源:<a href="http://mp.weixin.qq.com/s?__biz=MzkzMjQwMDMzMQ==&mid=2247484274&idx=1&sn=aa9bebea6dbeb079fc282f3af04f896b&chksm=c25d1ed6f52a97c056bd3b70e45b160

免责声明: 本站内容转载自合作媒体、机构或其他网站的信息,转载此文仅出于传递更多信息的目的,但这并不意味着赞同其观点或证实其内容的真实性。本站所有信息仅供参考,不做交易和服务的根据。本站内容如有侵权或其它问题请及时告之,本网将及时修改或删除。凡以任何方式登录本网站或直接、间接使用本网站资料者,视为自愿接受本网站声明的约束。

上一篇:中标 | 南都电源再中标玉门400MWh储能电站二期项目
下一篇:暂无
