河南九峰山抽蓄项目上下库月土石方开挖填筑连续突破百万方

发布时间:2025-07-29 人气: 来源:<a href="http://www.cwb11.com/col/col11649/art/2025/art_6c314dcb8c9e433db5f790ad7712b5a4.html" target="_blank">水电十一局</a>

太行山麓,盛夏的热浪与建设者的热情交织成奋进的乐章。

经过广大干部职工的团结奋战,4月至7月,公司九峰山抽水蓄能电站项目上下库两工区连续实现月土石方开挖、填筑超百万方,累计完成土石方开挖403.24万方、填筑437.05万方,展现了公司高度的组织管理能力和能打必胜的良好形象。

九峰山抽蓄项目施工现场,一大早已是机械轰鸣、人来人往。在上下库工区,1700余台套施工机械有序运转,1500余名建设者分布在各个作业面,有人校准测量数据、有人巡查安全隐患、有人指导工序衔接,每个人都像精密齿轮般嵌入施工链条。

为保障项目优质高效推进,九峰山施工局实行周例会工作复盘制度,对施工局周例会、监理周例会、业主专题会等会议中计划和要求事项的落实情况进行逐项复盘,反馈和评估各项工作完成状态和进展情况。每月月初召开月计划会,同各工区、各施工队伍一同分析月生产目标完成情况,剖析上月未完成原因,制定解决措施及办法。

同时,九峰山施工局将土石方开挖、隧道支护、坝体填筑等工序科学穿插,实现各环节无缝衔接。加强安全标准化投入、自检工作,每日在管理群中通报安全知识答题情况,对各工区、各部室安全标准化完成情况及存在问题每周进行答疑解惑,切实铸牢安全防线。

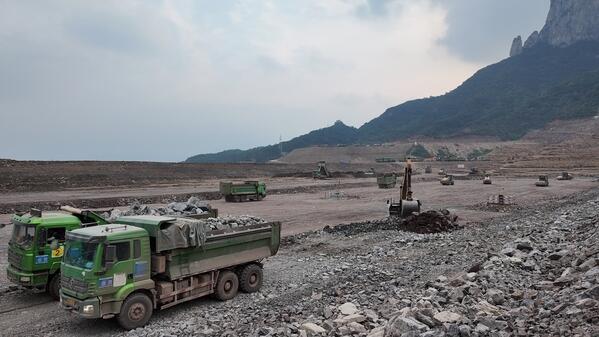

Yle="text-align: center;">土石方开挖运送


资讯来源:<a href="http://www.cwb11.com/col/col11649/art/2025/art_6c314dcb8c9e433db5f790ad7712b5a4.html" target="_blank">水电十一局</a>

免责声明: 本站内容转载自合作媒体、机构或其他网站的信息,转载此文仅出于传递更多信息的目的,但这并不意味着赞同其观点或证实其内容的真实性。本站所有信息仅供参考,不做交易和服务的根据。本站内容如有侵权或其它问题请及时告之,本网将及时修改或删除。凡以任何方式登录本网站或直接、间接使用本网站资料者,视为自愿接受本网站声明的约束。
