江苏南通海安百兆瓦级储能电站并网投运

发布时间:2025-07-30 人气: 来源:<a href="https://mp.weixin.qq.com/s/0-vDwm7eItFjjQAPaDdwnA" target="_blank">国电南瑞</a>

7月7日,江苏电网最高用电负荷达1.52亿千瓦,年内第三次刷新历史纪录。在此严峻考验下,国电南瑞所属变电公司承担核心二次系统总包任务的海安市滨海新区100MW/200MWh储能电站泰富海安储能电站,凭借卓越性能顺利通过“大考”。

该储能电站于6月30日成功并网投运,作为区域电网调峰的重要设施,既能为市场化新能源项目提供调峰租赁服务以满足并网要求,又可参与电力辅助服务市场运营。在保障江苏电网频率稳定、助力迎峰度夏以及应对极端天气挑战等方面,这座“超级充电宝”正发挥着关键作用。

▲海安市滨海新区100MW/200MWh储能电站

海安百兆瓦级储能电站项目新建一座110kV升压站,变电公司作为该项目的核心二次系统总包方,承担了监控系统、继电保护、安全自动装置、调度自动化及交直流一体化电源系统等关键设备的集成供货任务,并完成对侧3个站点110kV线路保护配置以及35kV以下一次舱与二次设备舱的整体交付,构建起储能电站智能化运行的“中枢神经系统”。

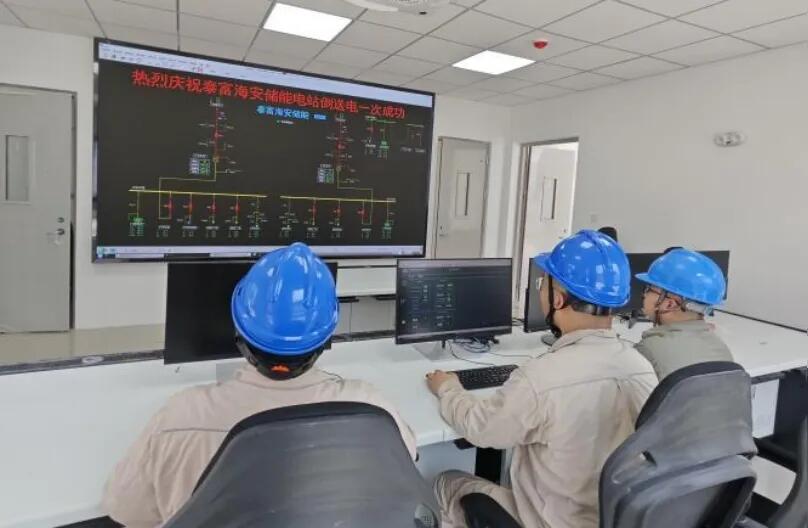

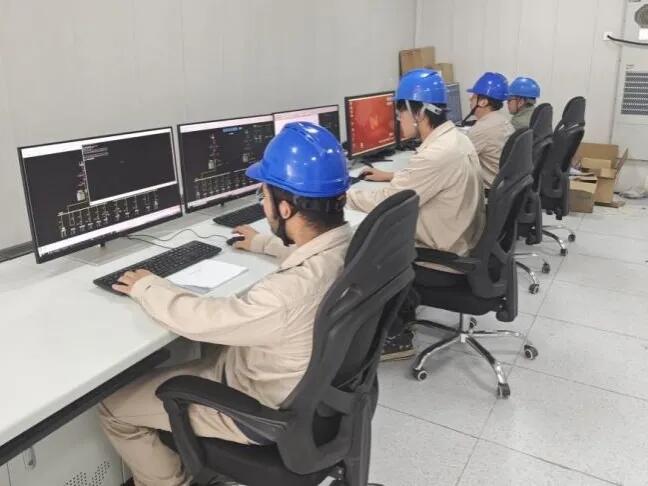

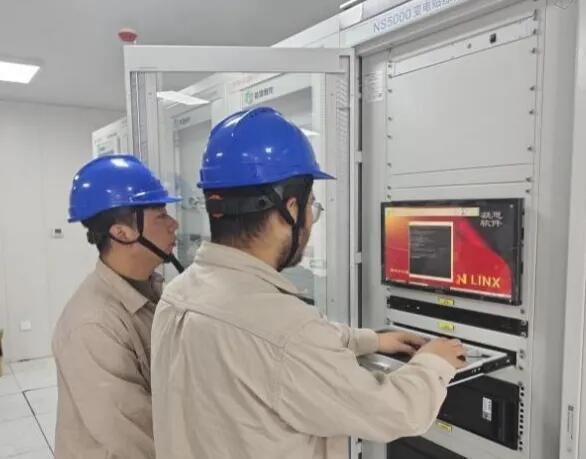

▲变电公司苏皖工程部团队在储能电站现场开展调试工作

面对工期高度紧张、多源设备协同复杂、外部接口繁多等多重挑战,变电公司项目团队迎难而上,高效推动各项难题解决。工程调试人员坚守一线,高效协同设计、施工等多方力量,凭借扎实的专业功底攻克多项技术难关,有力推进现场进度。在项目实施阶段,变电公司苏皖工程部采取系统化应对策略:内部通过多部门协同配合,确保一、二次预制舱及二次设备按期交付;外部由苏皖工程部主导,提前介入关键环节,精准管控各参建厂家,并建立快速响应机制,为项目顺利推进提供了全方位“保险”。

▲海安市滨海新区100MW/200MWh储能电站项目顺利并网

项目的成功投运,不仅为江苏电网注入了关键调节资源,显著提升了电网运行韧性与电力保供能力,更充分展现了国电南瑞在新型储能系统建设领域的成熟技术实力与全过程交付优势。下一步,国电南瑞将持续推进服务能力提升、项目履约优化和技术创新,不断提升企业核心竞争力,在构建新型电力系统、保障能源安全、推动绿色低碳转型的新征程上,勇担使命、主动作为,以坚实的南瑞力量助力电网高质量发展。


资讯来源:<a href="https://mp.weixin.qq.com/s/0-vDwm7eItFjjQAPaDdwnA" target="_blank">国电南瑞</a>

免责声明: 本站内容转载自合作媒体、机构或其他网站的信息,转载此文仅出于传递更多信息的目的,但这并不意味着赞同其观点或证实其内容的真实性。本站所有信息仅供参考,不做交易和服务的根据。本站内容如有侵权或其它问题请及时告之,本网将及时修改或删除。凡以任何方式登录本网站或直接、间接使用本网站资料者,视为自愿接受本网站声明的约束。

上一篇:山东潍坊抽水蓄能电站2号机组座环蜗壳吊装成功
下一篇:暂无
