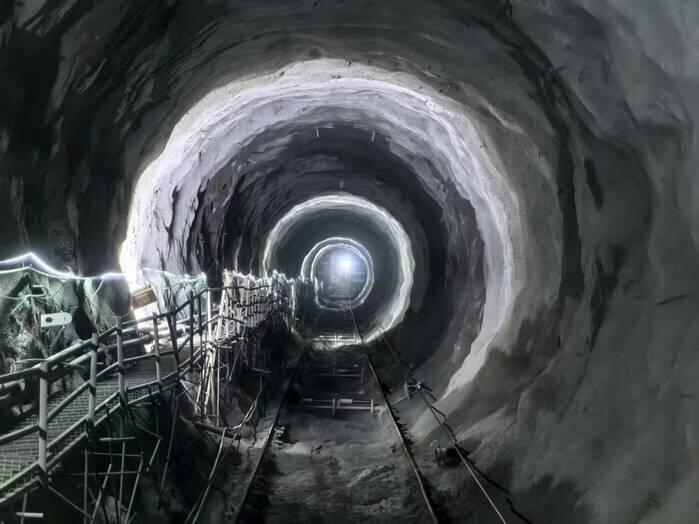

8月9日,景宁抽水蓄能电站1号引水下斜井顺利贯通,较原计划提前15天完成。

该斜井长490.801米,与水平线夹角55°,是国内同水平夹角单级最长斜井。据了解,引水下斜井施工面临长距离与大倾角的双重挑战,对施工精度和设备性能要求极为严苛。为攻克难题,项目部引进高性能全新FDP-90型定向钻机及AT5000型钻机用于导井实施;斜井通过布置安全性能可靠、运行平稳的载人提升系统和钻爆平台,大大提升了斜井开挖支护进度,月开挖高峰强度可达到120米/月。技术团队凭借先进设备的精准操控和精细化管理,在保证工程质量的前提下,高效推进施工,最终实现提前贯通。

1号引水下斜井是景宁抽水蓄能电站的关键组成部分,其提前贯通将为后续钢管安装及回填施工争取宝贵时间,奠定坚实基础。
