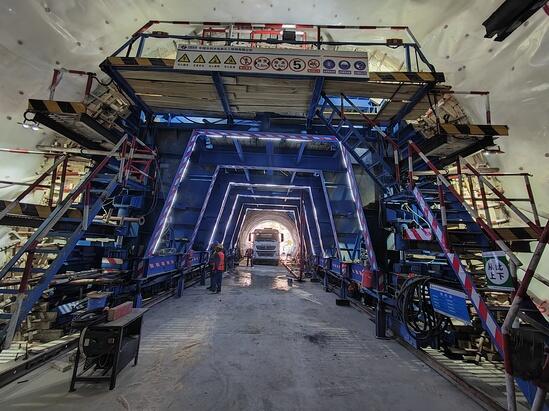

8月9日,新疆布尔津抽水蓄能电站筹建期洞室及道路工程项目2号隧道首仓衬砌混凝土开仓浇筑。
2号隧道采用端墙式洞门,全长276米,断面尺寸为8.5米×4.5米,最大纵坡为5%,坡长276米,明洞段长度为8米。为保障首仓衬砌混凝土顺利浇筑,项目部严格执行“三检制”,对每一道施工工序予以严格把控,在整个过程中监督与管理浇筑质量及施工安全。全体员工分工明晰、组织有序,通过合理调配资源、强化工序管理等措施,全力保障首仓衬砌混凝土顺利浇筑。目前,隧洞初期支护已经完成,二衬和一期路面施工正在同步有序开展。
发布时间:2025-08-15 人气: 来源:水电五局
8月9日,新疆布尔津抽水蓄能电站筹建期洞室及道路工程项目2号隧道首仓衬砌混凝土开仓浇筑。
2号隧道采用端墙式洞门,全长276米,断面尺寸为8.5米×4.5米,最大纵坡为5%,坡长276米,明洞段长度为8米。为保障首仓衬砌混凝土顺利浇筑,项目部严格执行“三检制”,对每一道施工工序予以严格把控,在整个过程中监督与管理浇筑质量及施工安全。全体员工分工明晰、组织有序,通过合理调配资源、强化工序管理等措施,全力保障首仓衬砌混凝土顺利浇筑。目前,隧洞初期支护已经完成,二衬和一期路面施工正在同步有序开展。
