当前位置: 主页 > 储能资讯 > 企业动态

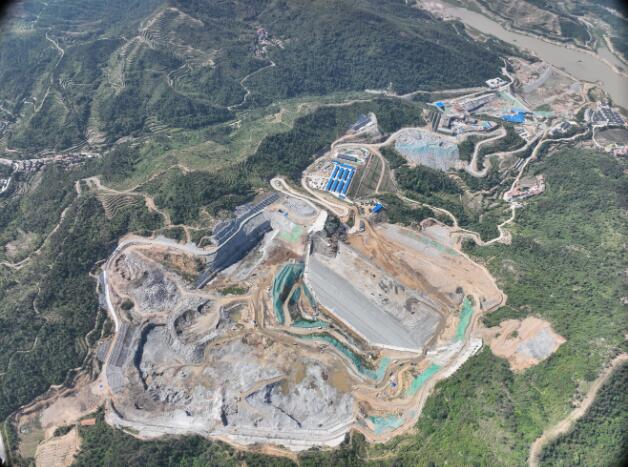

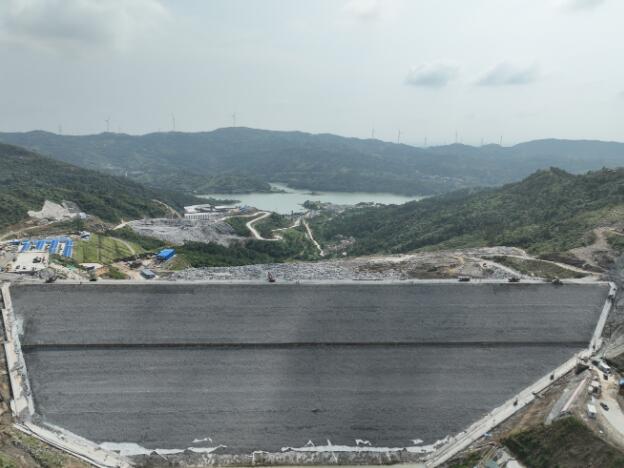

湖北魏家冲抽水蓄能电站上水库大坝填筑到顶

发布时间:2025-08-16 人气: 来源:<a href="https://www.powerchina.cn/col/col16624/art/2025/art_2029192699.html" target="_blank">水电十二局</a>

8月13日,水电十二局承建的湖北魏家冲抽水蓄能电站上水库大坝顺利填筑到顶,标志着项目建设取得重大阶段性进展,为电站如期实现蓄水发电目标奠定坚实基础。

魏家冲抽水蓄能电站位于湖北省黄冈市团风县,是湖北省“十四五”重大实施项目之一,电站由上水库、下水库、输水发电系统等建筑物组成,总装机容量298兆瓦。其中,上水库大坝采用钢筋混凝土面板堆石坝,最大坝高69.5米,填筑总方量约177.3万立方米。电站建成后,将承担湖北电网的调峰、填谷、调频、调相、储能和紧急事故备用任务,对进一步优化清洁能源结构、推动老区高质量发展和加快实现“双碳”目标具有重要意义。

2025年是魏家冲抽水蓄能电站工程建设的关键之年,上水库大坝填筑则是重点履约节点目标之一。面对复杂坝基处理、高陡边坡作业、百万方料源管控、极端天气等多重挑战,项目团队勇于担当、主动作为,提前策划编制扩库开挖方案,精心组织爆破及碾压等工艺性试验,不断优化施工参数,改进施工工艺,确保施工质量,最终交出“零安全事故、零质量事故”的佳绩。

随着上水库大坝填筑圆满完成,电站将全面转入面板浇筑、库区防渗等施工阶段。下一步,项目部将聚焦“打造全国中小型抽蓄项目标杆”这一总体目标,保持昂扬斗志,确保后续工程优质高效推进,为抽水蓄能电站建设贡献电建智慧和力量。

资讯来源:<a href="https://www.powerchina.cn/col/col16624/art/2025/art_2029192699.html" target="_blank">水电十二局</a>

免责声明: 本站内容转载自合作媒体、机构或其他网站的信息,转载此文仅出于传递更多信息的目的,但这并不意味着赞同其观点或证实其内容的真实性。本站所有信息仅供参考,不做交易和服务的根据。本站内容如有侵权或其它问题请及时告之,本网将及时修改或删除。凡以任何方式登录本网站或直接、间接使用本网站资料者,视为自愿接受本网站声明的约束。

上一篇:构网技术规模化落地,西藏这“波”稳了!
下一篇:暂无
