广东肇庆浪江抽水蓄能电站下水库首层沥青心墙混凝土摊铺顺利完成

发布时间:2025-08-18 人气: 来源:<a href="https://mp.weixin.qq.com/s/Cyxn0h-m5cso0xgg0gy15A" target="_blank">南网储能</a>

近日,南网储能肇庆浪江抽水蓄能电站下水库大坝核心防渗结构——沥青混凝土心墙的首层摊铺工作顺利完成,大坝主体工程建设进入核心施工阶段,为后续大坝填筑及实现蓄水目标奠定了坚实基础。

作为大坝的核心防渗屏障,该沥青混凝土心墙设计高度达70.4米,采用竖直式布置及渐变式结构,厚度自上而下逐渐增加,顶部厚0.5米,底部厚0.975米。这种结构充分利用了沥青混凝土材料优异的防渗性能、变形适应能力和抗冲刷特性。心墙底部设有2米高的扩大段与基座紧密连接,确保整体防渗体系的可靠性。

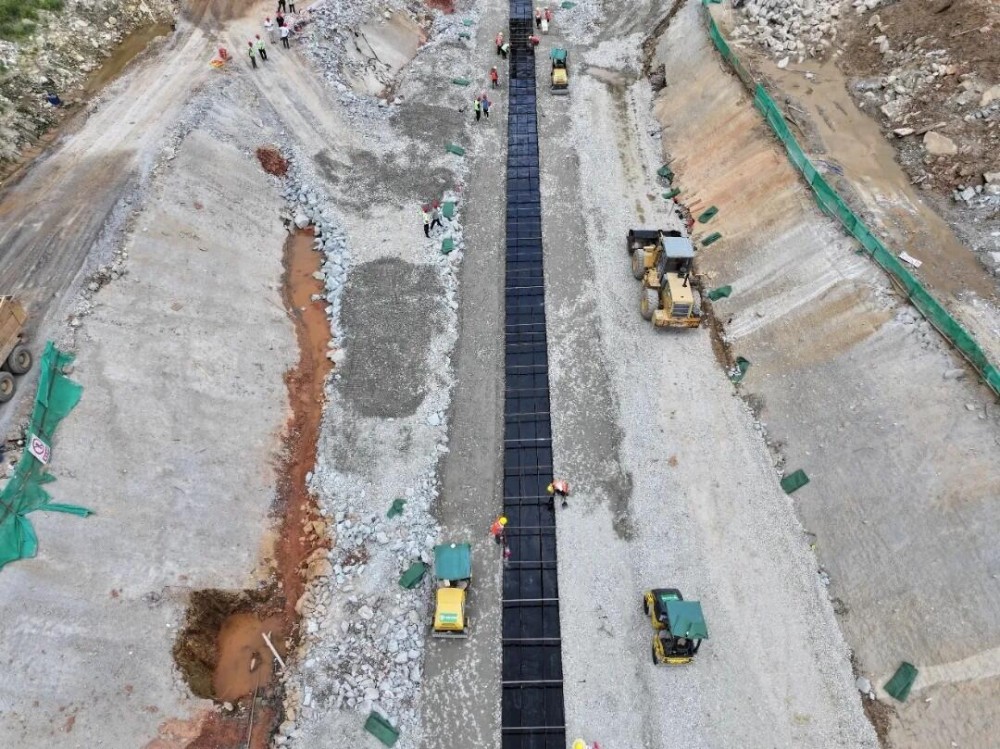

为确保首层心墙摊铺高质量完成,项目各参建单位团结一心,高效协同,制定了严谨的施工方案及沥青摊铺工作任务清单并逐一落实。8月12日下午3点半签发开仓证,准备点火;首层沥青心墙于下午4点39分开始摊铺,于晚上10点47分圆满完成。

面对高温多雨环境、施工作业面狭窄、工艺衔接复杂等难题和挑战,肇庆项目大坝施工党员突击队全体队员靠前指挥,攻坚克难,充分发挥先锋模范作用,带领现场作业人员制定了周密的问题解决方案。施工过程中,团队依托大坝碾压质量智能监控系统,对碾压参数进行全过程、高精度实时监控与动态反馈。和地方气象局形成联动机制,及时根据气象变化优化调整施工组织方案,从沥青混凝土材料进场、拌合、运输、入仓、摊铺、检测多个环节对施工质量进行全方位监控。在现场团队的严格把控下,摊铺温度得到有效控制,工艺流程与安全风险管控到位,施工过程中各类问题得到及时有效解决,有力保障了施工任务按计划有序推进。

沥青心墙摊铺施工的首战告捷,为肇庆项目下水库工程的顺利推进注入了强劲动力。党员突击队的旗帜将继续飘扬在肇庆项目建设一线,参建各方将继续凝聚力量,持续优化管理措施,协同推进安全、质量与进度高质量管控,确保后续各项建设任务高效、优质完成,为电站如期投运贡献力量。


资讯来源:<a href="https://mp.weixin.qq.com/s/Cyxn0h-m5cso0xgg0gy15A" target="_blank">南网储能</a>

免责声明: 本站内容转载自合作媒体、机构或其他网站的信息,转载此文仅出于传递更多信息的目的,但这并不意味着赞同其观点或证实其内容的真实性。本站所有信息仅供参考,不做交易和服务的根据。本站内容如有侵权或其它问题请及时告之,本网将及时修改或删除。凡以任何方式登录本网站或直接、间接使用本网站资料者,视为自愿接受本网站声明的约束。

上一篇:福建德化抽水蓄能电站正式进洞施工
下一篇:暂无
