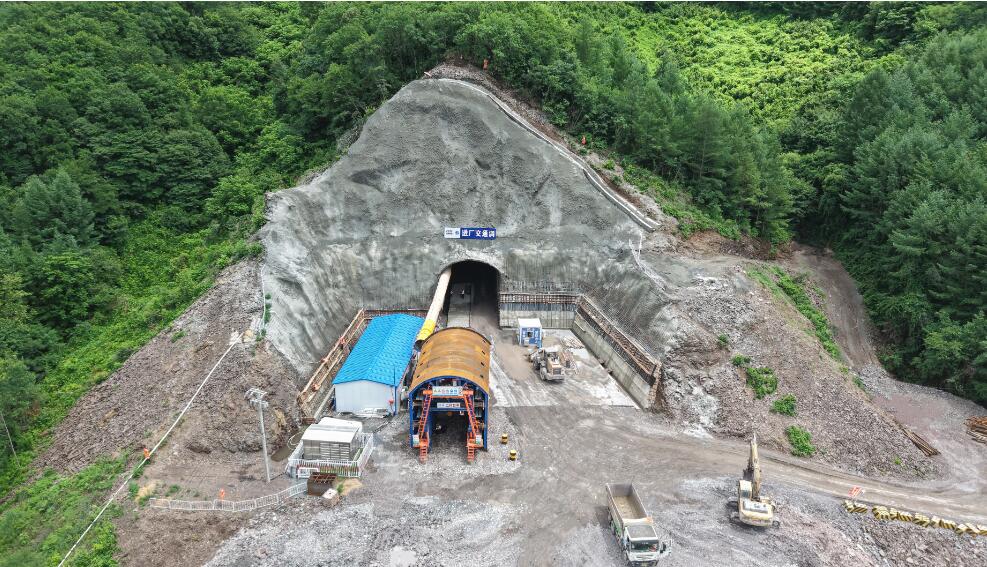

8月7日,辽宁太子河抽水蓄能电站进厂交通洞进洞突破500米,为工程后续推进奠定了基础。
该进厂交通洞洞口位于下水库拦河坝右坝肩上游侧Y2公路旁,洞线全长1706.8米,从厂房的下游边墙垂直进入安装间,洞口高程为260米,安装间侧高程为163米,平均纵坡5.7%,洞身断面采用城门洞型,净断面尺寸8米*8.5米。
自今年3月16日洞身段首爆施工以来,项目部以关键线路为核心,持续优化爆破设计方案,动态调配人力、设备等资源,先后克服征地拆迁、渣场容量不足等难题,实现进尺逐月攀升,此次进厂交通洞突破500米进尺,为年度计划目标的顺利实现奠定了坚实基础。
