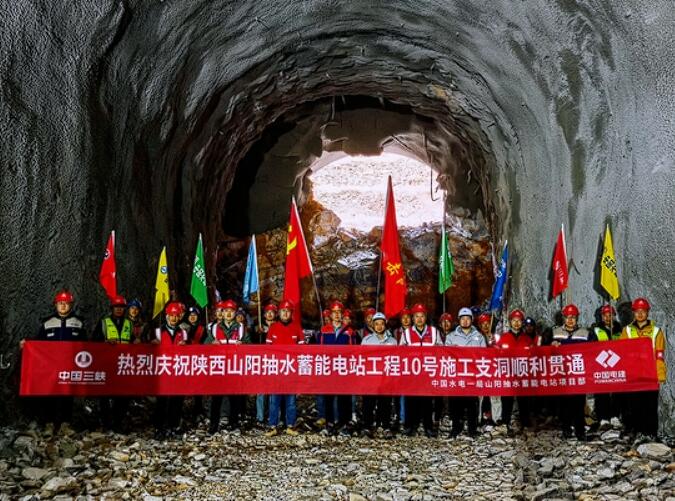

11月26日,随着最后一次爆破顺利完成,陕西山阳抽水蓄能电站关键线路——10号施工支洞实现安全精准贯通,标志着电站主体工程建设取得阶段性重要突破,为后续上下库主体施工全面推进及实现“决战四季度”任务目标奠定了坚实基础。

10号施工支洞施工任务面临多重挑战。自今年七月中旬进洞施工以来,项目部积极应对外部环境与施工条件的双重考验。
一方面,在施工过程中,洞身围岩条件总体良好,但受连续三个月阴雨天气影响,唯一进场道路泥泞难行,材料运输严重受阻。对此,项目部科学部署,及时制定“分段转运、接力输送”应急方案,采用装载机拖拽、小型车辆灵活倒运等方式,全力保障施工“生命线”畅通,确保物资供应及时稳定。
