平江抽蓄电站3号机组底环吊装完成

发布时间:2025-09-10 人气: 来源:

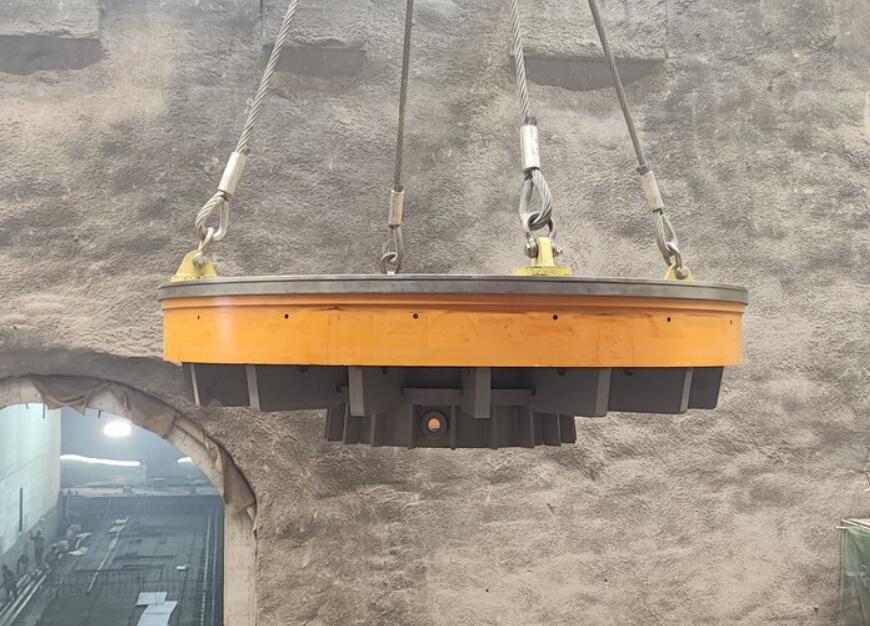

9月8日,湖南平江抽蓄电站3号机组底环吊装完成。

该底环总重约65.5吨,最大外径5960毫米,最大高度1547.3毫米。底环吊装前,项目部先将锥管吊入机坑就位,并严格检查吊索吊具,机坑周边环境,起重设备状态,确保底环吊装平稳就位。

目前,平江电站已进入机电设备安装高峰期,项目部将紧盯倒送电目标和机组安装两大主线,稳步高效推进开关站、高压电缆平洞、主变洞、母线洞、机组段、安装间等各个作业面施工任务。

据了解,该抽水蓄能电站装机容量1400MW,枢纽主要由上水库、下水库、输水系统、地下厂房及开关站等建筑物组成,项目总投资88.04亿元。

计划2026年7月首台机组发电,2027年全部机组投产。
